مدیریت جریان نقدینگی در پروژه‌های عمرانی بزرگ

مدیریت جریان نقدینگی در پروژه‌های عمرانی بزرگ
مدیریت جریان نقدینگی در پروژه‌های عمرانی بزرگ

آیا تا به حال شنیده‌اید که یک شرکت پیمانکاری با وجود پروژه‌های پر‌سود روی کاغذ، اعلام ورشکستگی کند؟ این پارادوکس تلخ، یکی از شایع‌ترین سناریوها در صنعت ساخت‌وساز است. آمارها نشان می‌دهند دلیل اصلی شکست بسیاری از پیمانکاران، نه فقدان تخصص فنی یا کمبود پروژه، بلکه خشک شدن جریان نقدینگی (Cash Flow) است.

در دنیای پیمانکاری، نقدینگی حکم اکسیژن را دارد؛ شما می‌توانید مدت کوتاهی بدون «سود» (غذا) زنده بمانید، اما بدون «نقدینگی» (اکسیژن) در کمتر از چند دقیقه خفه خواهید شد. در صنعت ساختمان، نقدینگی نه فقط سوخت پروژه است، بلکه اکسیژن تصمیم‌گیری است. هر مدیری که در رکود بازار پروژه‌ای را زنده نگه داشته باشد، می‌داند که مدیریت جریان پول، خود یک علم است؛ نه یک شانس. در سال‌های اخیر، بسیاری از پروژه‌های میلیاردی در فاز اسکلت یا سفت‌کاری متوقف شدند؛ نه به‌دلیل نبود زمین یا مجوز، بلکه به‌دلیل «عدم‌مدیریت نقدینگی».

ورشکستگی شرکت‌های پیمانکاری سودده

در شرکت جهان پیکر صبا، ما بارها شاهدیم که چگونه یک سیستم مالی هوشمند می‌تواند پروژه‌هایی را که در لبه توقف مالی بودند، دوباره به مسیر سودآوری بازگرداند. در ادامه، شما با چالش‌ها، استراتژی‌ها و ابزارهای مدیریت جریان نقدینگی آشنا می‌شوید تا بتوانید با چشمانی باز و سیستمی، از بحران‌های مالی عبور کنید.

۱. چرا مدیریت جریان نقدی در پروژه‌های عمرانی حیاتی است؟

تفاوت بنیادین صنعت پیمانکاری با بسیاری از صنایع دیگر در چرخه مالی نامتقارن آن است. در یک کارخانه تولیدی، معمولاً کالا تولید شده و در قبال وجه نقد فروخته می‌شود. اما در پیمانکاری، شما به عنوان مجری موظف هستید هزینه‌های سنگین خرید مصالح، اجاره ماشین‌آلات و دستمزد کارگران را به‌صورت نقد و در لحظه پرداخت کنید، در حالی که درآمد شما در قالب «صورت‌وضعیت» و ماه‌ها بعد، آن هم پس از طی کردن پروسه‌های طولانی تأیید نظارت و کارفرما، وصول می‌شود.

مدیریت جریان نقدی با نرم‌افزار حسابداری ساختمان‌سازی یکی از اصول اساسی در هر پروژه است. در یک پروژه عمرانی، حجم پولی که درگیر است بسیار زیاد و پیچیده است: از هزینه‌های روزانه مثل خرید مصالح و حقوق نیروها گرفته تا دریافتی‌های دوره‌ای. اگر این پول‌ها به‌درستی ثبت، پایش و تحلیل نشوند، خیلی زود ممکن است پروژه دچار کمبود نقدینگی یا حتی بحران مالی شود.

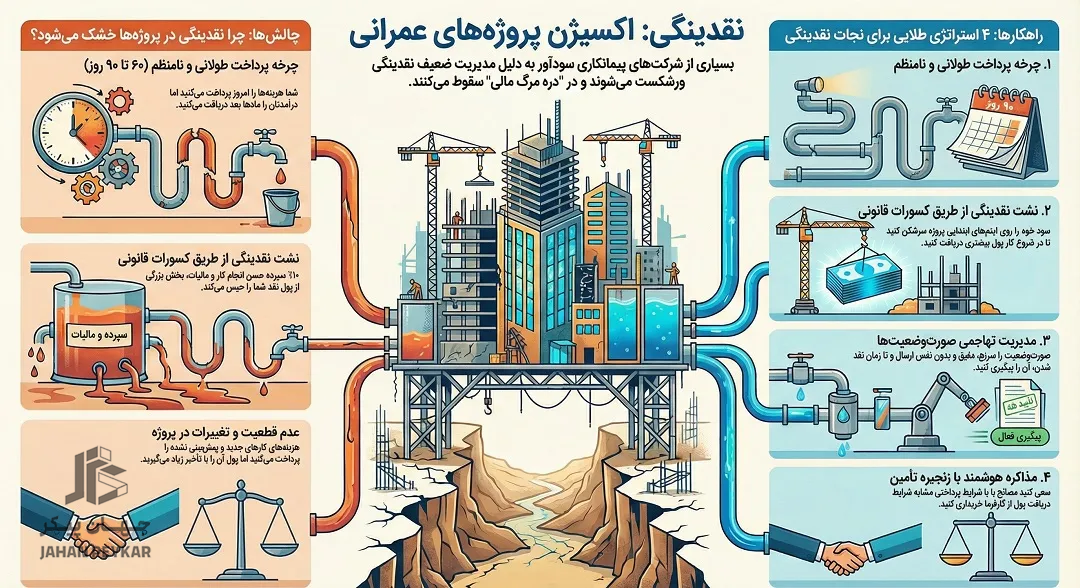

اهمیت مدیریت جریان نقدی زمانی دوچندان می‌شود که بدانیم هزینه‌های پروژه‌های ساختمانی معمولاً به‌صورت روزانه تغییر می‌کنند، در حالی‌که دریافتی‌ها معمولاً در دوره‌های مشخص و با تأخیر انجام می‌شوند. همین ناهماهنگی می‌تواند یک پروژه را به‌سمت توقف یا بدهی‌های سنگین بکشاند.

جریان نقدی در پروژه‌های عمرانی حیاتی است

۲. چالش‌های مدیریت نقدینگی در صنعت پیمانکاری

مدیریت پول در صنعت ساخت‌وساز شبیه به راه رفتن روی طناب است. سه عامل اصلی وجود دارد که تعادل مالی پیمانکاران را مدام تهدید می‌کند:

الف) چرخه پرداخت طولانی و نامنظم

برخلاف خرده‌فروشی که پول در لحظه رد و بدل می‌شود، در پیمانکاری شما باید کار را انجام دهید (هزینه کنید)، صورت‌وضعیت را تهیه کنید، تایید دستگاه نظارت را بگیرید، تایید کارفرما را اخذ کنید و سپس منتظر نوبت پرداخت در امور مالی کارفرما بمانید. این چرخه معمولاً بین ۶۰ تا ۹۰ روز (و در شرایط بد اقتصادی حتی بیشتر) طول می‌کشد. در تمام این مدت، شما باید حقوق پرسنل و پول فروشندگان مصالح را پرداخت کرده باشید.

ب) کسورات قانونی و قراردادی (نشتی‌های نقدینگی)

نکته‌ای که بسیاری از تازه‌کاران را غافلگیر می‌کند، این است که مبلغ صورت‌وضعیت هیچ‌گاه کامل به حساب شما واریز نمی‌شود:

    • سپرده حسن انجام کار (Retainage): معمولاً ۱۰٪ از هر پرداخت توسط کارفرما بلوکه می‌شود تا پایان دوره تضمین. این یعنی ۱۰٪ از «پول نقد» شما که می‌توانست صرف پروژه شود، تا سال‌ها حبس می‌شود.

    • بیمه و مالیات: کسورات اجباری که قبل از واریز وجه کسر می‌شوند یا باید بلافاصله پس از دریافت وجه پرداخت شوند.

ج) عدم قطعیت‌ها و تغییرات

پروژه‌های عمرانی به ندرت طبق نقشه اولیه پیش می‌روند. تغییر مقادیر کار (Variations)، دستور کارهای جدید و تأخیرات مجاز یا غیرمجاز، همگی باعث می‌شوند پیش‌بینی جریان نقدینگی دشوار شود. اغلب پیمانکاران هزینه‌های اضافی تغییرات را انجام می‌دهند اما ماه‌ها طول می‌کشد تا قیمت کارهای جدید تصویب و پرداخت شود.

۳. آناتومی جریان نقدینگی؛ شناخت ورودی‌ها و خروجی‌ها

برای درمان مشکل، ابتدا باید کالبدشکافی دقیقی از جریان ورودی و خروجی پول داشته باشیم. درک زمان‌بندی این دو جریان، کلید موفقیت است.

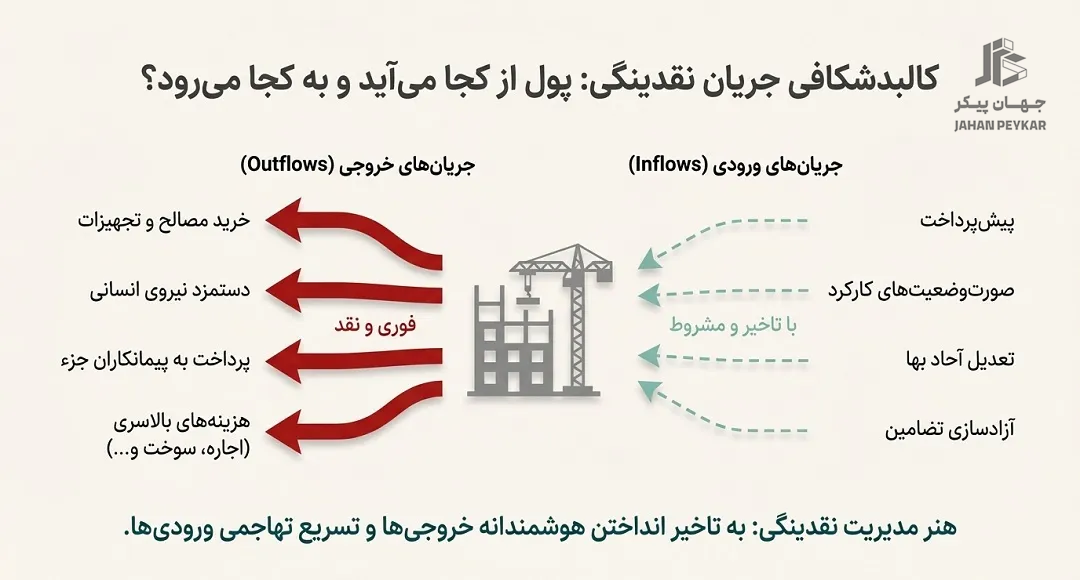

کالبدشکافی جریان نقدینگی در پروژه‌های عمرانی

جریان‌های خروجی (Outflows) پول‌هایی که می‌روند

این هزینه‌ها معمولاً فوری و نقد هستند:

    • خرید مصالح و تجهیزات: سیمان، فولاد، آجر و… (اغلب نیاز به تسویه فوری یا کوتاه مدت دارند).

    • دستمزد نیروی انسانی: حقوق کارگران و مهندسان شوخی‌بردار نیست و باید سر ماه پرداخت شود.

    • پیمانکاران جزء: پرداخت به جوشکاران، گچ‌کاران و… بر اساس پیشرفت کار.

    • هزینه‌های بالاسری: اجاره دفتر، آب و برق کارگاه، سوخت ماشین‌آلات.

برای اینکه بتوانید این موارد را به درستی در بودجه‌بندی خود لحاظ کنید و از غافلگیری‌های مالی جلوگیری کنید، پیشنهاد می‌کنیم مقاله جامع برآورد کامل هزینه پروژه‌های ساختمانی را مطالعه کنید.

جریان‌های ورودی (Inflows) پول‌هایی که می‌آیند

این درآمدها معمولاً با تاخیر و مشروط هستند:

    • پیش‌پرداخت: تنها تزریق نقدی بزرگ که معمولاً در ابتدای پروژه اتفاق می‌افتد و باید به مرور مستهلک شود.

    • صورت‌وضعیت‌های کارکرد: درآمد اصلی پروژه که ماهانه تنظیم می‌شود.

    • تعدیل آحاد بها: مبالغی برای جبران تورم (در قراردادهای مشمول تعدیل).

    • آزادسازی تضامین: بازگشت ضمانت‌نامه‌ها و سپرده حسن انجام کار در انتهای پروژه.

نکته کلیدی: هنر مدیریت نقدینگی یعنی تلاش برای به تاخیر انداختن جریان‌های خروجی (بدون آسیب به پروژه) و تسریع جریان‌های ورودی.

۴. استراتژی‌های طلایی برای مدیریت نقدینگی در پروژه‌های بزرگ

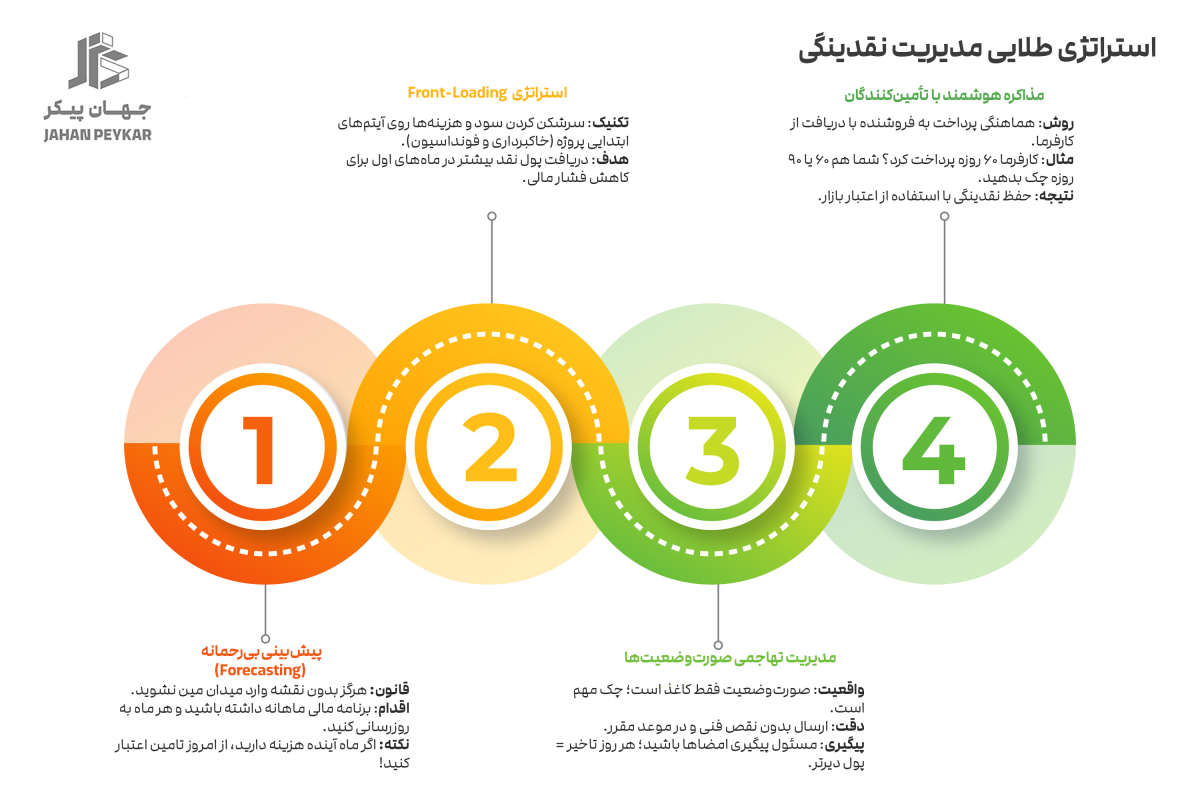

مدیران آینده‌نگر، همیشه سه گام جلوتر از بازارند؛ چون مدل مالی پروژه را طوری طراحی می‌کنند که پول در لحظه نیاز، در دسترس باشد. در اینجا به ۴ استراتژی طلایی اشاره می‌کنیم که متخصصان جهان پیکر صبا در مشاوره‌های خود بر آن تاکید دارند:

۱. پیش‌بینی بی‌رحمانه (Forecasting)

هرگز بدون نقشه وارد میدان مین نشوید. شما باید یک برنامه زمان‌بندی مالی (Cash Flow Projection) داشته باشید که به شما بگوید در ماه پنجم پروژه دقیقاً چقدر ورودی و چقدر خروجی دارید. این پیش‌بینی باید هر ماه به‌روزرسانی شود. اگر می‌دانید در ماه آینده خرید میلگرد دارید و صورت‌وضعیت شما هنوز تایید نشده، باید از امروز به فکر تامین اعتبار باشید، نه روز خرید.

۲. استراتژی Front-Loading (بارگذاری مالی در ابتدای پروژه)

این یک تکنیک هوشمندانه در زمان پیشنهاد قیمت است. پیمانکاران باتجربه سعی می‌کنند سود و هزینه‌های بالاسری خود را بیشتر روی آیتم‌های ابتدایی پروژه (مثل تجهیز کارگاه، خاکبرداری و فونداسیون) سرشکن کنند. این کار باعث می‌شود در ماه‌های اول که هزینه‌ها بالاست، پول نقد بیشتری دریافت کنند و فشار نقدینگی در شروع کار کاهش یابد.

۳. مدیریت تهاجمی صورت‌وضعیت‌ها

صورت‌وضعیت ارسالی، پول نقد نیست؛ فقط یک کاغذ است. تا زمانی که این کاغذ به چک تبدیل نشود، ارزشی ندارد.

    • دقت و سرعت: صورت‌وضعیت را دقیقاً در تاریخ مقرر و بدون نقص فنی ارسال کنید تا بهانه برای برگشت خوردن نداشته باشد.

    • پیگیری: یک نفر را مسئول پیگیری امضاها در اتاق‌های تو‌در‌توی دستگاه نظارت و کارفرما کنید. هر روز تاخیر در تایید، یعنی یک روز تاخیر در دریافت پول.

۴. مذاکره هوشمند با زنجیره تأمین (Supply Chain)

سعی کنید شرایط پرداخت به فروشندگان را با شرایط دریافت پول از کارفرما هماهنگ کنید. اگر کارفرما ۶۰ روزه پول می‌دهد، سعی کنید مصالح را با چک‌های ۶۰ یا ۹۰ روزه بخرید. استفاده از اعتبار بازار به جای پول نقد، فشار را از روی حساب بانکی شما برمی‌دارد.

اگر می‌دانید در ماه آینده خرید میلگرد دارید و صورت‌وضعیت شما هنوز تایید نشده، باید از امروز به فکر تامین اعتبار باشید، نه روز خرید. برای انتخاب بهترین مدل مالی که با شرایط پروژه شما همخوانی دارد، پیشنهاد می‌کنیم مقاله مقایسه مدل‌های مالی در پروژه‌های ساختمانی را مطالعه کنید تا بتوانید دقیق‌ترین پیش‌بینی‌ها را داشته باشید.

استراتژی‌های طلایی برای مدیریت نقدینگی در پروژه‌های بزرگ

۵. نقش نرم‌افزار حسابداری ساختمان‌سازی در مدیریت نقدینگی

دوران مدیریت هزینه‌ها با دفترچه یادداشت گذشته است. برای کنترل نقدینگی به یکپارچگی نیاز دارید. مدیریت جریان نقدی با نرم‌افزار حسابداری ساختمان‌سازی یک راهکار حرفه‌ای برای کنترل دقیق و شفاف هزینه‌ها و دریافتی‌هاست.

چرا باید از نرم‌افزار استفاده کرد؟

این نرم‌افزارها با ثبت و طبقه‌بندی دقیق داده‌های مالی، به مدیران پروژه و حسابداران این امکان را می‌دهند که هر لحظه، وضعیت واقعی مالی پروژه را بدانند. واحد فنی (که می‌داند چه کاری انجام شده) و واحد مالی (که می‌داند چه پولی پرداخت شده) باید دائماً با هم در ارتباط باشند. استفاده از نرم‌افزارهای مدیریت پروژه یکپارچه (ERP) کمک می‌کند تا قبل از وقوع فاجعه از آن باخبر شوید.

مراحل کلیدی مدیریت جریان نقدی با نرم‌افزار

۱. ثبت دقیق کلیه پرداختی‌ها و دریافتی‌ها: هر تراکنش باید به‌طور کامل و با جزئیات در نرم افزار ثبت شود.

۲. تعریف پروژه‌ها به‌صورت جداگانه: هر پروژه ساختمانی یک هویت مالی جداگانه دارد و نباید اطلاعاتش با سایر پروژه‌ها در هم آمیخته شود.

۳. تحلیل دوره‌ای جریان نقدی: تولید گزارش‌های دوره‌ای به شما اجازه می‌دهد جریان ورودی و خروجی پول را در بازه‌های مشخص ببینید.

۴. مقایسه جریان نقدی واقعی با بودجه پیش‌بینی‌شده: نرم افزار به شما کمک می‌کند جریان نقدی واقعی را با بودجه مقایسه کنید و انحرافات را شناسایی کنید.

تکنیک‌های حرفه‌ای استفاده از نرم‌افزار

    • کدینگ حساب‌ها و پروژه‌ها به‌طور اصولی: برای هر هزینه و هر پروژه یک کد مشخص تعریف کنید تا شفافیت مالی افزایش یابد.

    • اهمیت به‌روز بودن اطلاعات: ثبت به‌موقع همه تراکنش‌ها ضروری است. حتی یک روز تأخیر می‌تواند باعث شود گزارش‌های نرم افزار نادرست باشند.

    • پشتیبان‌گیری و امنیت اطلاعات: تهیه نسخه پشتیبان (Backup) منظم از اطلاعات نرم افزار بسیار حیاتی است.

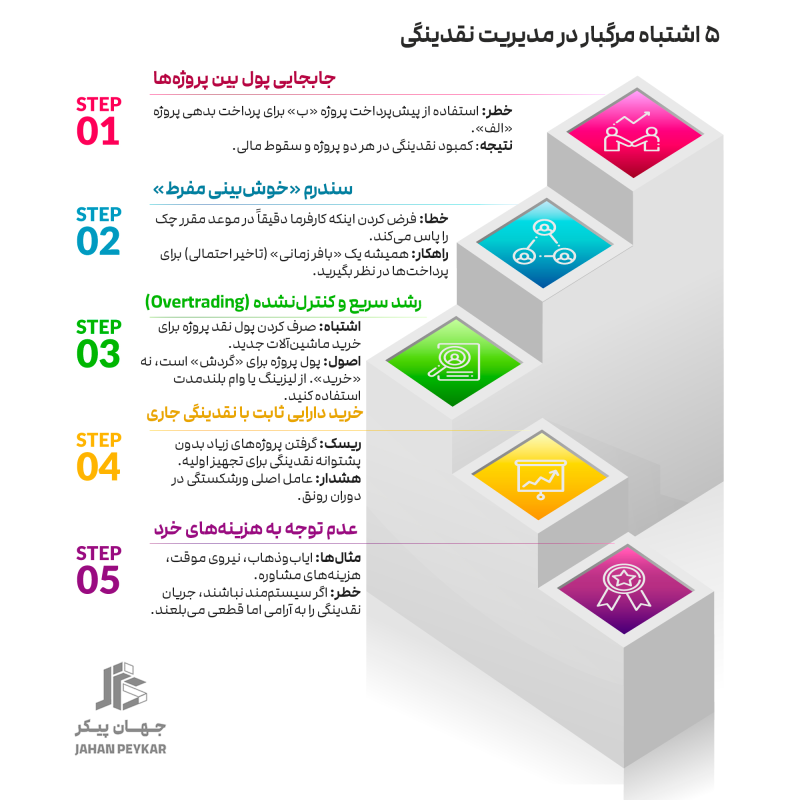

. ۵ اشتباه مرگبار در مدیریت نقدینگی (دام‌های نامرئی)

حتی باتجربه‌ترین پیمانکاران نیز گاهی در دام‌های زیر گرفتار می‌شوند. دوری از این اشتباهات به اندازه انجام استراتژی‌های صحیح اهمیت دارد:

۱. جابجایی پول بین پروژه‌ها: خطرناک‌ترین کار این است که پیش‌پرداخت پروژه «ب» را بردارید تا بدهی‌های پروژه «الف» را بدهید. این کار در نهایت باعث می‌شود در هر دو پروژه با کمبود نقدینگی مواجه شوید.

۲. سندرم «خوش‌بینی مفرط» در وصول مطالبات: هرگز فرض نکنید کارفرما دقیقاً در موعد مقرر چک را پاس می‌کند. همیشه یک «بافر زمانی» برای پرداخت‌ها در نظر بگیرید.

۳. خرید دارایی ثابت با نقدینگی جاری: پول نقد پروژه (سرمایه در گردش) نباید صرف خرید ماشین‌آلات جدید شود. برای این کار از لیزینگ یا وام‌های بلندمدت استفاده کنید.

۴. رشد سریع و کنترل‌نشده (Overtrading): گرفتن پروژه‌های زیاد بدون داشتن پشتوانه نقدینگی برای تجهیز اولیه، عامل اصلی ورشکستگی در دوران رونق است.

۵. عدم توجه به هزینه‌های خرد: پرداخت‌های به‌ظاهر کوچک (مثل ایاب‌وذهاب، نیروی موقت یا هزینه‌های مشاوره) اگر سیستم‌مند نباشند، جریان نقدینگی را می‌بلعند.

اشتباه مرگبار در مدیریت نقدینگی (دام‌های نامرئی)

۷. نتیجه‌گیری: هنر زنده‌ماندن در رکود

در پایان، به یاد داشته باشید که در صنعت پیمانکاری، عبارت قدیمی «Cash is King» (نقدینگی پادشاه است) یک شعار نیست، بلکه قانون بقاست. سود حسابداری تنها یک عدد در ترازنامه پایان سال است، اما نقدینگی چیزی است که چراغ کارگاه شما را روشن نگه می‌دارد.

مدیران پروژه‌ای که بتوانند شکاف زمانی میان هزینه‌ها و درآمدها را مدیریت کنند، حتی در سخت‌ترین شرایط اقتصادی نیز نه تنها زنده می‌مانند، بلکه رشد می‌کنند. در رکود، مدیران زیادی پروژه‌های خود را کوچک می‌کنند. اما مدیران سیستم‌ساز، جریان پول را بازطراحی می‌کنند. آن‌ها نه‌تنها در رکود زنده می‌مانند، بلکه از خلوتی بازار استفاده می‌کنند تا برند خود را بالا ببرند.

مشاوره تخصصی مدیریت نقدینگی با جهان پیکر صبا

مدیریت مالی پروژه‌های عمرانی، پیچیدگی‌های خاص خود را دارد و یک نسخه واحد برای همه تجویز نمی‌شود. اگر به عنوان مدیر پروژه یا کارفرما، با چالش‌هایی مانند کمبود نقدینگی، تاخیر در پرداخت‌ها یا عدم شفافیت مالی مواجه هستید، نیاز به یک راهکار سیستم‌سازی دارید. تیم متخصص **شرکت جهان پیکر صبا** با ارائه مشاوره‌های تخصصی و پیاده‌سازی سیستم‌های مدیریت جریان نقدینگی، به شما کمک می‌کند تا پروژه‌های خود را با اطمینان و آرامش خاطر پیش ببرید. برای دریافت مشاوره و کسب اطلاعات بیشتر، همین حالا با ما تماس بگیرید.

ضمیمه: ابزارهای کاربردی برای مدیران پروژه

برای اینکه مدیریت نقدینگی را از حالت تئوری خارج کنید، ابزارهای زیر می‌توانند به شما کمک کنند:

چک‌لیست ماهانه مدیریت نقدینگی:

پیش از شروع هر ماه، این ۵ سوال را از خود بپرسید:

۱. آیا برنامه جریان نقدینگی برای ۳ ماه آینده به‌روزرسانی شده است؟

۲. آیا تمام صورت‌وضعیت‌های کارکرد ماه قبل تایید نهایی شده‌اند؟

۳. آیا سررسید چک‌های پرداختی به تامین‌کنندگان با زمان احتمالی دریافت پول از کارفرما همخوانی دارد؟

۴. آیا امکان آزادسازی بخشی از کسورات (مثل سپرده حسن انجام کار) وجود دارد؟

۵. آیا برای هزینه‌های پیش‌بینی نشده (۱۰٪ ریسک)

ذخیره نقدینگی داریم؟

پرسش و پاسخ‌های متداول:

چرا با وجود اینکه صورت‌وضعیت‌های ما سودده هستند، حساب بانکی شرکت خالی است؟

    این همان تفاوت کلاسیک «سود حسابداری» و «جریان نقدینگی» است. شما ممکن است در صورت‌وضعیت خود ۲۰٪ سود شناسایی کرده باشید، اما چون ۱۰٪ آن به عنوان حسن انجام کار کسر شده و پرداخت اصل چک هم ۳ ماه دیگر انجام می‌شود، فعلاً پولی در حساب ندارید.

برای شروع یک پروژه جدید، چقدر نقدینگی نیاز دارم؟

    قانون نانوشته‌ای در پیمانکاری وجود دارد که می‌گوید شما باید توانایی تأمین مالی پروژه را برای حداقل ۳ ماه اول یا ۲۰ تا ۲۵ درصد مبلغ کل پیمان داشته باشید.

اگر کارفرما در پرداخت صورت‌وضعیت تأخیر کرد، آیا باید کارگاه را تعطیل کنم؟

    تعطیلی کارگاه آخرین گزینه است. بهترین راهکار، کاهش سرعت کار (Slow Down) در فعالیت‌های پرهزینه و تمرکز روی فعالیت‌های کم‌هزینه اما زمان‌بر است تا ضمن حفظ حضور در کارگاه، فشار مالی کاهش یابد.
