مراحل اجرایی ساخت سوله

مراحل اجرایی ساخت سوله

در دنیای امروز، توسعه زیرساخت‌های صنعتی ستون فقرات اقتصاد هر کشوری محسوب می‌شود. از کارخانجات عظیم تولیدی گرفته تا آشیانه‌های هواپیما و انبارهای لجستیک، همگی نیازمند فضاهایی وسیع با دهانه‌های بزرگ و ارتفاع زیاد هستند. این نیاز، مهندسی عمران را به سمت تکامل روش‌های ساخت ابنیه صنعتی و سوله های سنگین سوق داده است. برخلاف تصور عمومی که سوله را صرفاً یک سازه فلزی ساده می‌پندارند، اجرای این سازه‌ها، به‌ویژه در نوع سنگین و تیرورقی، فرایندی پیچیده، چندمرحله‌ای و نیازمند دقت مهندسی بسیار بالاست. هرگونه خطا در محاسبات بارگذاری یا اجرای اتصالات می‌تواند منجر به خسارات جبران‌ناپذیر جانی و مالی شود.

در این مقاله تخصصی، قصد داریم با نگاهی موشکافانه و فنی، تمامی مراحل این فرایند را از فاز مطالعاتی تا تحویل کلید بررسی کنیم. همچنین گریزی به استانداردهای مدیریت پروژه خواهیم زد که شرکت‌های پیشرو در عرصه انبوه‌سازی و زیرساخت، نظیر مجموعه جهان پیکر صبا، در پروژه‌های کلان خود (از جمله بیمارستان‌سازی و مسکن ملی) از آن بهره می‌برند تا الگویی برای کیفیت اجرا باشد.

مراحل اجرایی ساخت سوله

فاز صفر: مطالعات امکان‌سنجی و ژئوتکنیک

سنگ بنای موفقیت در ساخت ابنیه صنعتی و سوله های سنگین، شناخت دقیق زمینی است که سازه بر آن بنا می‌شود. سوله‌های سنگین بارهای متمرکز بسیار زیادی را به زمین منتقل می‌کنند، به‌ویژه اگر مجهز به جرثقیل‌های سقفی (Overhead Cranes) با تناژ بالا باشند.

آزمایش‌های مکانیک خاک

پیش از هر اقدامی، تیم نقشه‌برداری توپوگرافی زمین را برداشت کرده و مهندسین ژئوتکنیک اقدام به حفر گمانه می‌کنند. تعیین مقاومت مجاز خاک (Bearing Capacity)، تیپ خاک و سطح آب زیرزمینی حیاتی است. اگر خاک بستر ضعیف باشد، نیاز به بهسازی خاک یا اجرای شمع وجود دارد. این مرحله شباهت فنی زیادی به “روش های اجرای فونداسیون بیمارستان” دارد؛ چراکه در هر دو مورد، نشست نامتقارن می‌تواند عملکرد سازه را مختل کند. در پروژه‌هایی که شرکت جهان پیکر صبا مدیریت می‌کند، حساسیت بر روی آزمایش خاک در ساخت مراکز درمانی دقیقاً مشابه وسواسی است که باید در احداث یک سوله صنعتی سنگین با ماشین‌آلات دقیق به کار رود.

طراحی و محاسبات سازه (Engineering)

پس از تأیید زمین، نوبت به طراحی می‌رسد. در این مرحله، مهندس محاسب با استفاده از نرم‌افزارهایی نظیر SAP2000 یا ETABS و با توجه به دفترچه محاسبات، بارهای وارده را مدل‌سازی می‌کند.

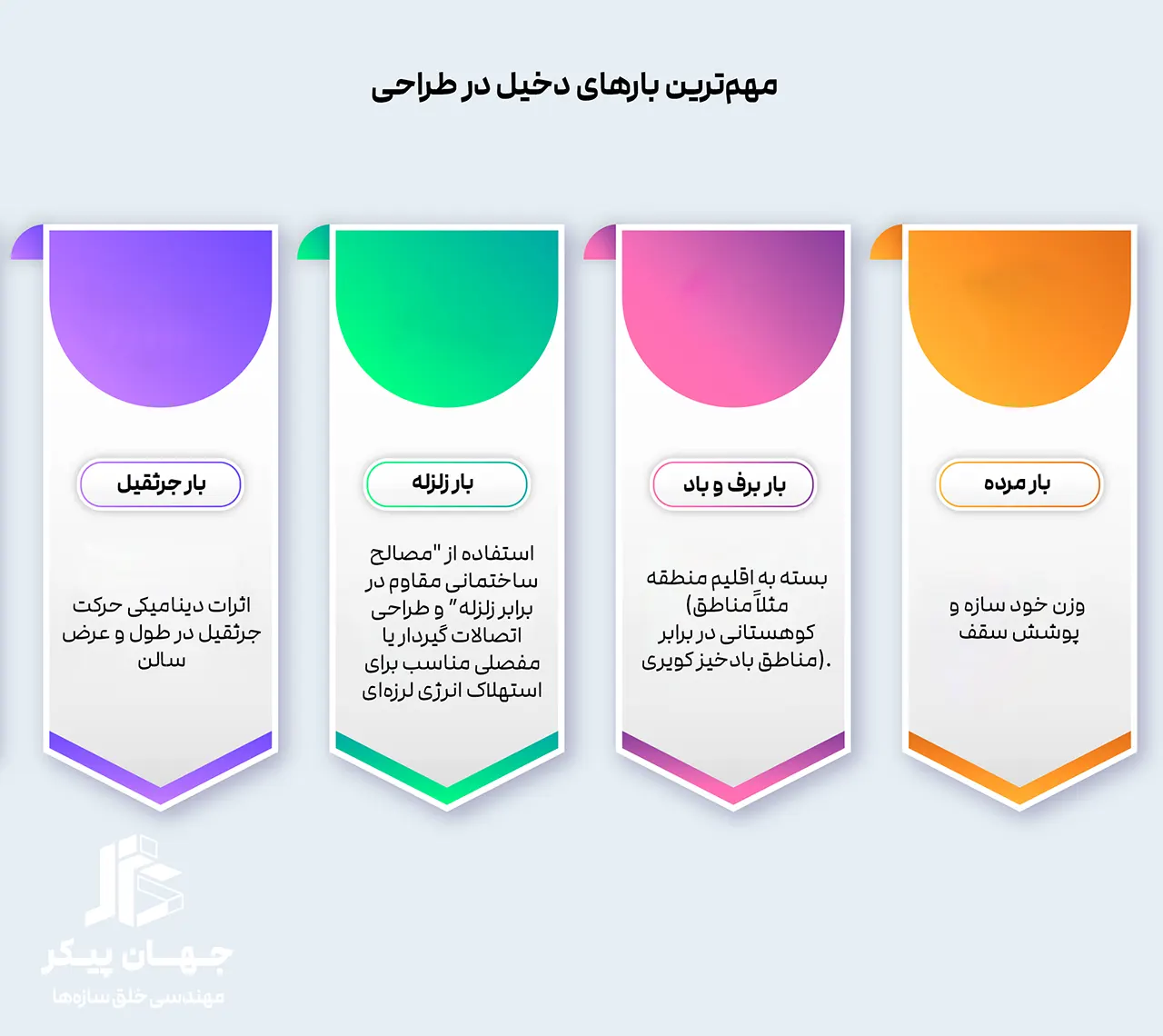

مهم‌ترین بارهای دخیل در طراحی:

  1. بار مرده: وزن خود سازه و پوشش سقف.
  2. بار برف و باد: بسته به اقلیم منطقه (مثلاً مناطق کوهستانی در برابر مناطق بادخیز کویری).
  3. بار زلزله: استفاده از “مصالح ساختمانی مقاوم در برابر زلزله” و طراحی اتصالات گیردار یا مفصلی مناسب برای استهلاک انرژی لرزه‌ای.
  4. بار جرثقیل: اثرات دینامیکی حرکت جرثقیل در طول و عرض سالن.

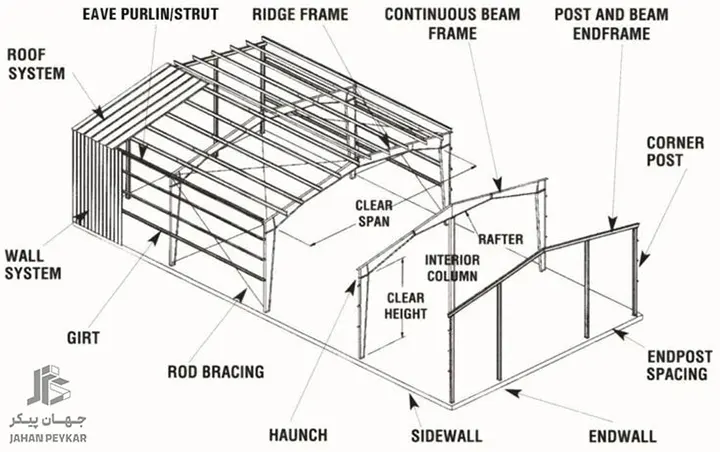

خروجی این مرحله، نقشه‌های شاپ (Shop Drawings) است که حکم نقشه راه را برای کارخانه ساخت اسکلت فلزی دارد. دقت در این نقشه‌ها باید میلی‌متری باشد، زیرا قطعات در محل کارخانه ساخته شده و در محل پروژه تنها مونتاژ می‌شوند.

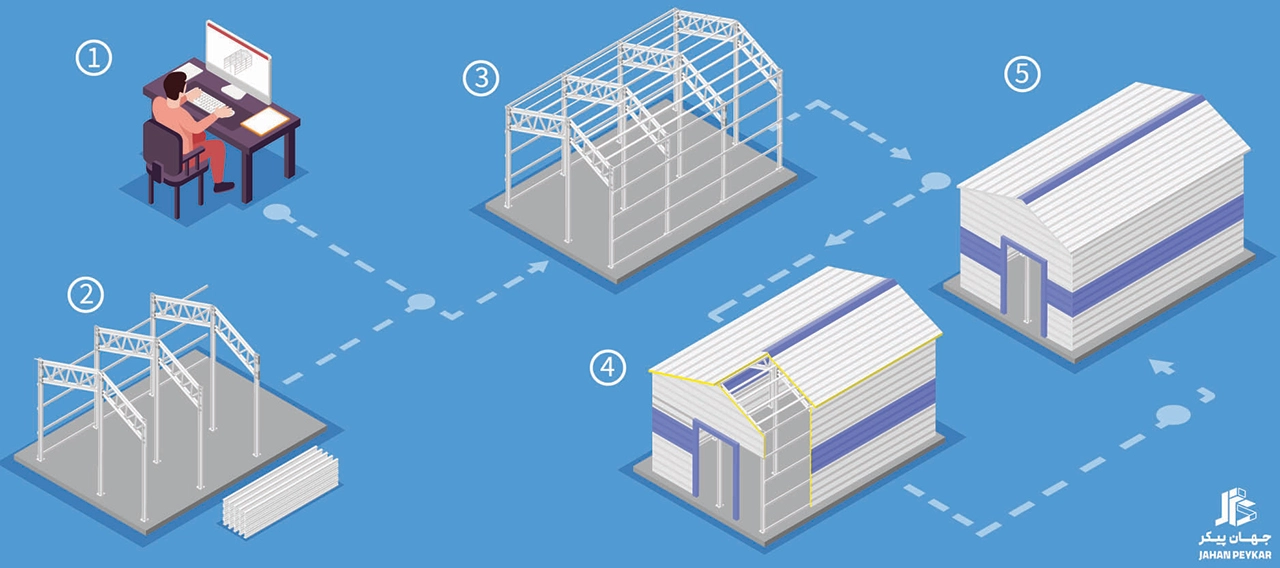

مراحل اجرایی ساخت سوله

اجرای فونداسیون و بولت‌گذاری

مرحله بعدی در فرایند ساخت ابنیه صنعتی و سوله های سنگین، اجرای پی است. معمولاً برای سوله‌ها از پی‌های منفرد که با شناژهای رابط قوی به هم متصل شده‌اند استفاده می‌شود. در سوله‌های با دهانه بسیار بزرگ، ممکن است از پی نواری یا حتی گسترده (رادیه) استفاده شود.

مراحل اجرایی ساخت سوله

اهمیت شابلون‌گذاری (Template)

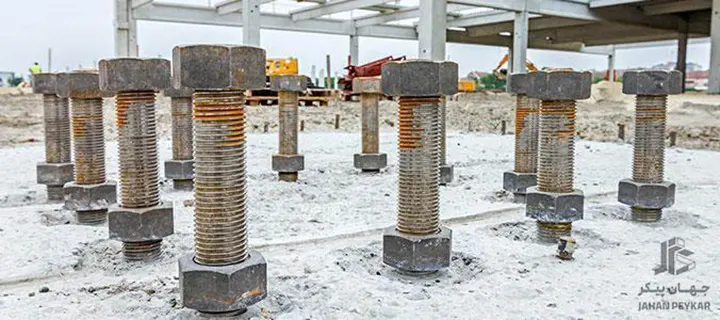

حساس‌ترین بخش فونداسیون، کاشت بولت‌ها (Anchor Bolts) است. این پیچ‌های ضخیم و بلند وظیفه اتصال ستون‌های فلزی به بتن را دارند. برای اینکه سوراخ‌های صفحه ستون (Base Plate) دقیقاً با بولت‌ها منطبق شوند، از شابلون‌های فلزی استفاده می‌شود. بتن‌ریزی باید با ویبره مناسب انجام شود تا کرمو شدگی در اطراف بولت‌ها ایجاد نشود. هرگونه انحراف در این مرحله، نصب اسکلت را با چالش جدی روبرو می‌کند.

مراحل اجرایی ساخت سوله

ساخت قطعات اسکلت فلزی در کارخانه

برخلاف ساختمان‌های بتنی که در محل ساخته می‌شوند، قلب تپنده سوله در کارخانه شکل می‌گیرد. این مرحله شامل برش‌کاری، مونتاژ اولیه، جوشکاری و رنگ‌آمیزی است.

مراحل اجرایی ساخت سوله

برش و مونتاژ ورق‌ها

در سوله‌های تیرورقی (که متداول‌ترین نوع برای دهانه‌های بزرگ هستند)، ورق‌های سیاه فولادی با ضخامت‌های مختلف توسط دستگاه‌های گیوتین یا برش CNC (پلاسما/هواگاز) برش می‌خورند. سپس این ورق‌ها روی شاسی‌های مخصوص (فیکسچر) قرار گرفته و به صورت مقاطع H یا I شکل مونتاژ می‌شوند. در اینجا، مدیریت متریال و کاهش پرت ورق‌ها مصداق بارز “انتخاب مصالح با بودجه محدود” است؛ به این معنی که با چیدمان صحیح قطعات در نرم‌افزار برش (Nesting)، دورریز فولاد گران‌قیمت به حداقل می‌رسد.

جوشکاری تخصصی

جوشکاری در ساخت ابنیه صنعتی و سوله های سنگین معمولاً به روش زیرپودری (Submerged Arc Welding) یا با گاز محافظ CO2 انجام می‌شود. جوش‌های نفوذی که اتصال‌دهنده بال به جان تیر هستند، باید تحت آزمایش‌های غیرمخرب (NDT) مانند تست اولتراسونیک (UT) یا رادیوگرافی (RT) قرار گیرند تا از سلامت جوش اطمینان حاصل شود.

تمیزکاری و رنگ‌آمیزی

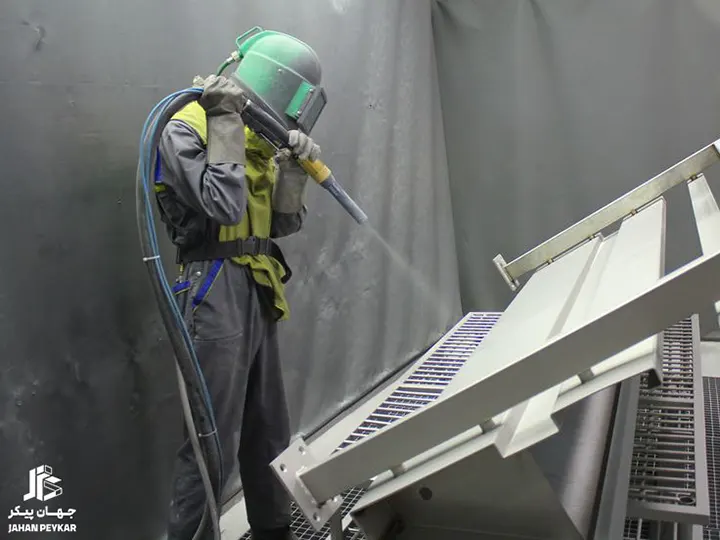

پس از جوشکاری، قطعات وارد سالن شات‌بلاست (Shot Blast) می‌شوند تا زنگ‌زدگی و چربی از روی آن‌ها پاک شود. سپس لایه‌های پرایمر (زینک ریچ یا اپوکسی) و رنگ رویه اعمال می‌شود. ضخامت رنگ (میکرون) بسته به شرایط آب و هوایی محل نصب تعیین می‌گردد.

مراحل اجرایی ساخت سوله

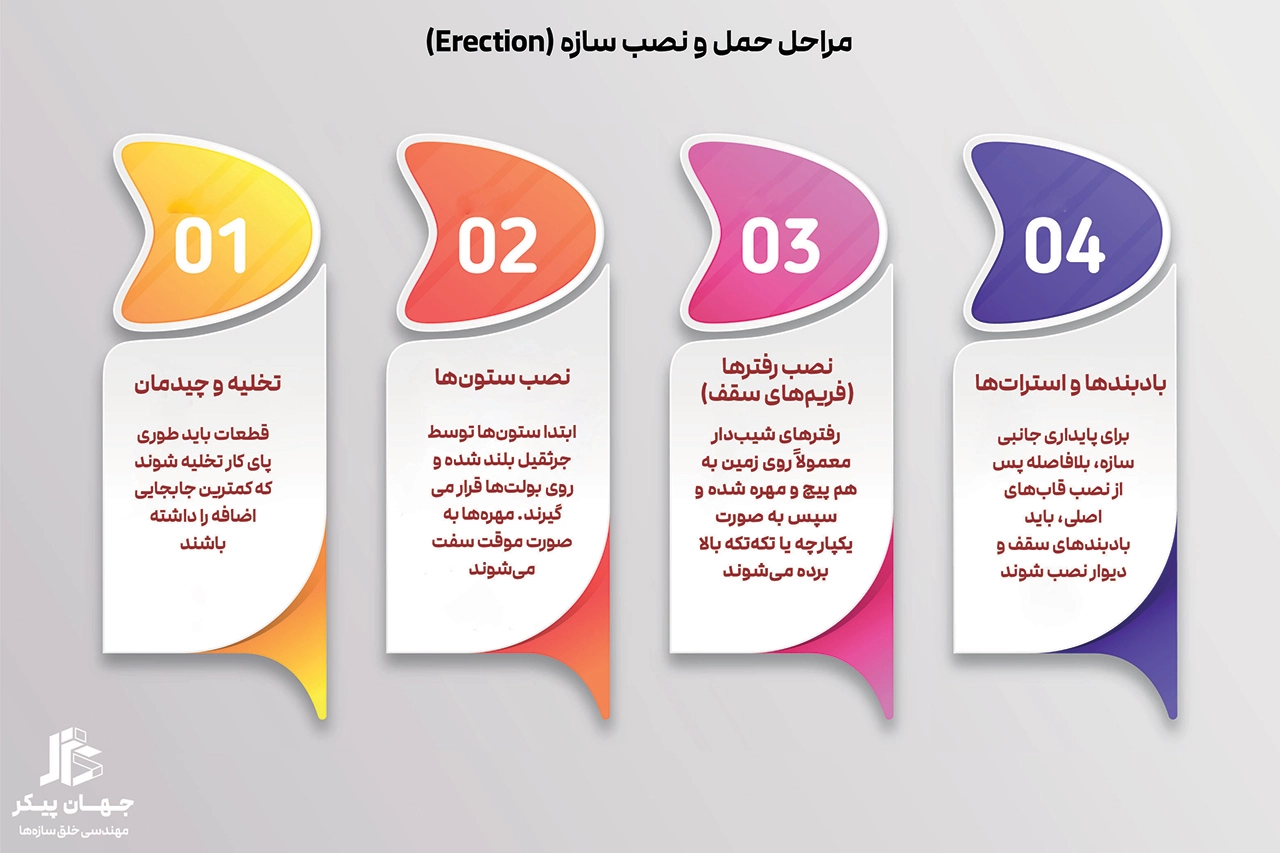

حمل و نصب سازه (Erection)

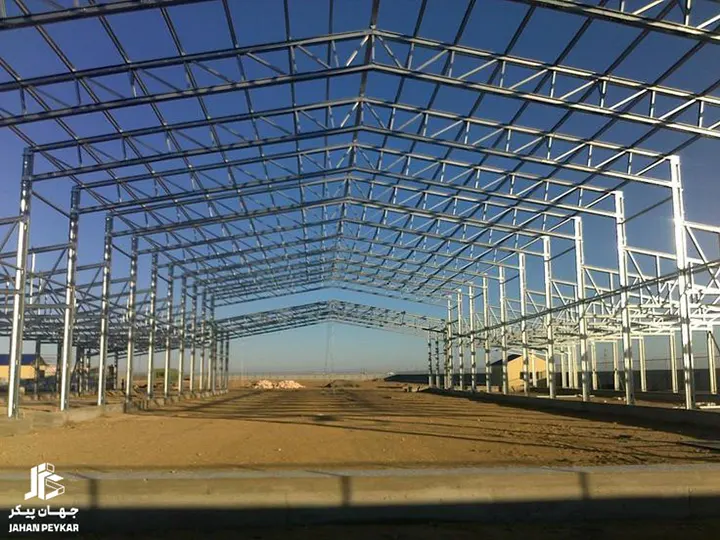

شاید مهیج‌ترین و در عین حال خطرناک‌ترین مرحله ساخت ابنیه صنعتی و سوله های سنگین، نصب آن باشد. قطعات غول‌پیکر توسط تریلر به محل پروژه حمل می‌شوند.

  • تخلیه و چیدمان: قطعات باید طوری پای کار تخلیه شوند که کمترین جابجایی اضافه را داشته باشند.
  • نصب ستون‌ها: ابتدا ستون‌ها توسط جرثقیل بلند شده و روی بولت‌ها قرار می‌گیرند. مهره‌ها به صورت موقت سفت می‌شوند.
  • نصب رفترها (فریم‌های سقف): رفترهای شیب‌دار معمولاً روی زمین به هم پیچ و مهره شده و سپس به صورت یکپارچه یا تکه‌تکه بالا برده می‌شوند.
  • بادبندها و استرات‌ها: برای پایداری جانبی سازه، بلافاصله پس از نصب قاب‌های اصلی، باید بادبندهای سقف و دیوار نصب شوند.

شرکت‌های باسابقه در حوزه عمرانی مانند جهان پیکر صبا که پروژه‌های عظیمی همچون مدارس چندکلاسه و شهرک‌های مسکونی را مدیریت می‌کنند، در این مرحله بر لزوم رعایت دقیق HSE (ایمنی و بهداشت) و استفاده از تیم‌های نصاب دارای گواهینامه کار در ارتفاع تاکید ویژه‌ای دارند.

پوشش سقف و دیوارهای جانبی (Cladding)

پس از تکمیل اسکلت، نوبت به پوشش‌دهی می‌رسد تا سازه در برابر عوامل جوی محافظت شود. این مرحله تأثیر مستقیمی بر بهره‌وری انرژی سوله دارد.

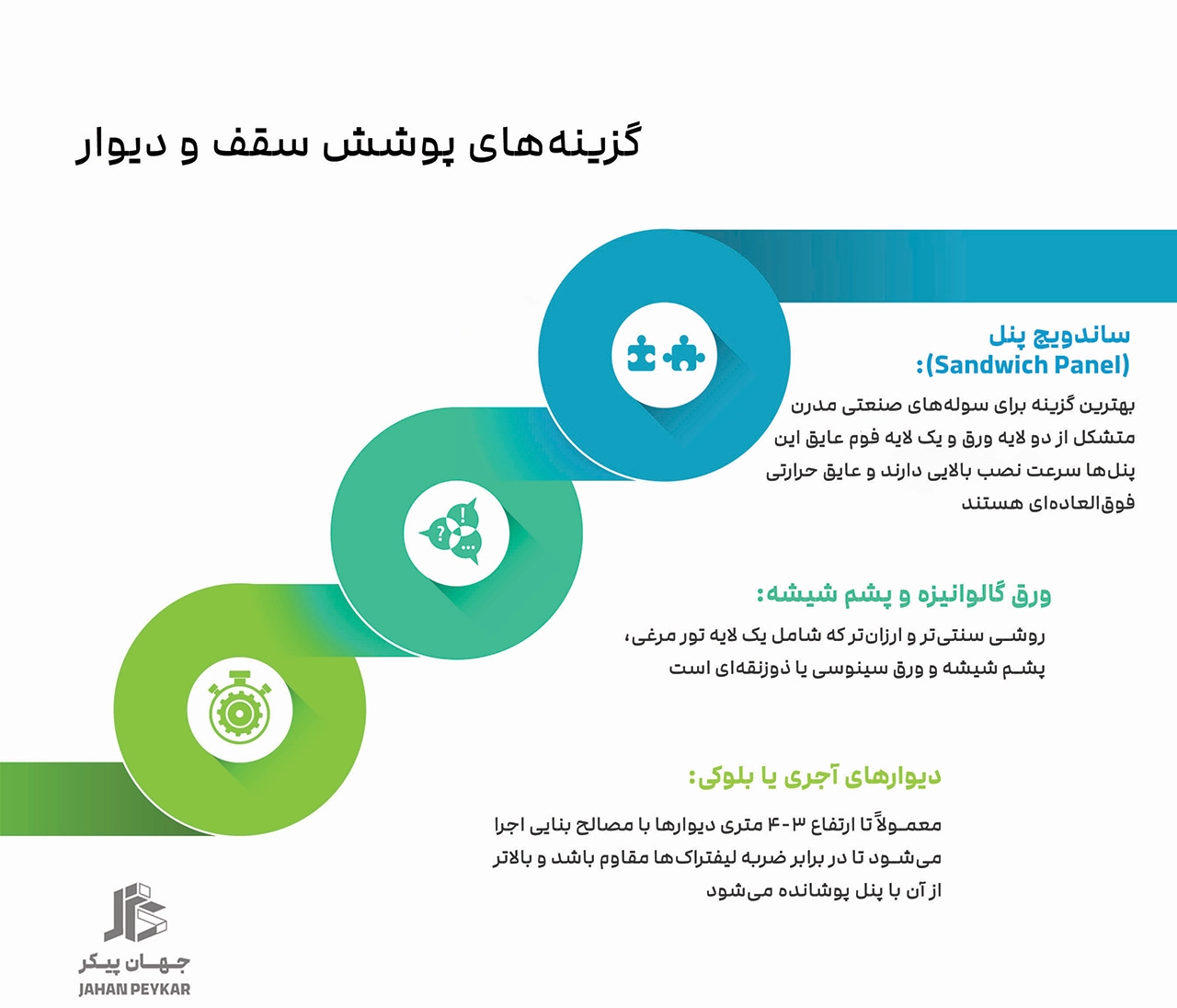

گزینه‌های پوشش سقف و دیوار:

  • ساندویچ پنل (Sandwich Panel): بهترین گزینه برای سوله‌های صنعتی مدرن. متشکل از دو لایه ورق و یک لایه فوم عایق (پلی‌اورتان، پلی‌استایرن یا پشم سنگ). این پنل‌ها سرعت نصب بالایی دارند و عایق حرارتی فوق‌العاده‌ای هستند.
  • ورق گالوانیزه و پشم شیشه: روشی سنتی‌تر و ارزان‌تر که شامل یک لایه تور مرغی، پشم شیشه و ورق سینوسی یا ذوزنقه‌ای است.
  • دیوارهای آجری یا بلوکی: معمولاً تا ارتفاع ۳-۴ متری دیوارها با مصالح بنایی اجرا می‌شود تا در برابر ضربه لیفتراک‌ها مقاوم باشد و بالاتر از آن با پنل پوشانده می‌شود.

در انتخاب نوع پوشش، توجه به “روش های عایق کاری پروژه عمرانی” بسیار حیاتی است. در صنایع غذایی یا دارویی که کنترل دما اهمیت دارد، استفاده از ساندویچ پنل‌های ضخیم با دانسیته بالا الزامی است.

کفسازی صنعتی (Industrial Flooring)

کف سوله باید تحمل بارهای سنگین ماشین‌آلات، ضربه و سایش را داشته باشد. بتن‌ریزی کف معمولاً با استفاده از بتن مسلح به الیاف فولادی یا پلیمری (Fiber Reinforced Concrete) انجام می‌شود.

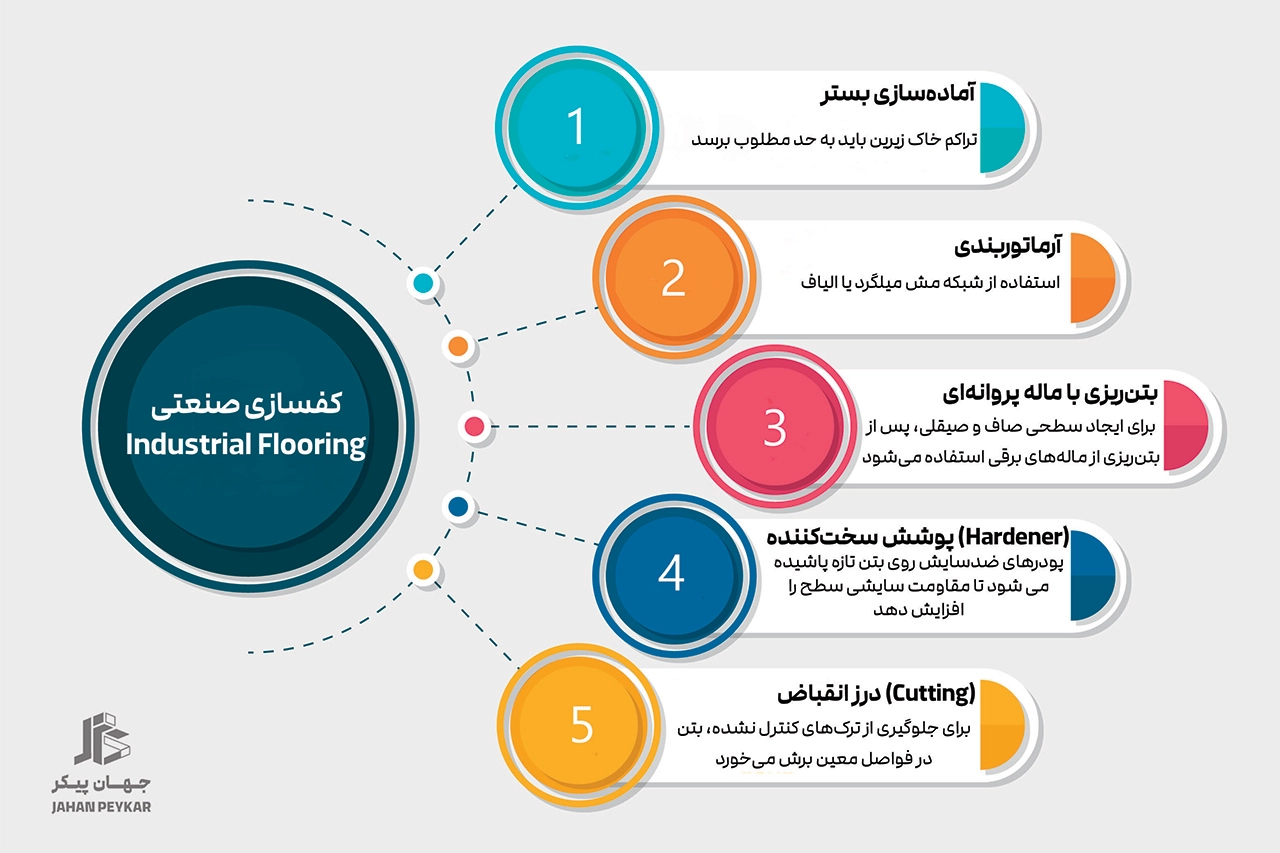

  1. آماده‌سازی بستر: تراکم خاک زیرین باید به حد مطلوب برسد.
  2. آرماتوربندی: استفاده از شبکه مش میلگرد یا الیاف.
  3. بتن‌ریزی با ماله پروانه‌ای: برای ایجاد سطحی صاف و صیقلی، پس از بتن‌ریزی از ماله‌های برقی استفاده می‌شود.
  4. پوشش سخت‌کننده (Hardener): پودرهای ضدسایش روی بتن تازه پاشیده می‌شود تا مقاومت سایشی سطح را افزایش دهد.
  5. درز انقباض (Cutting): برای جلوگیری از ترک‌های کنترل نشده، بتن در فواصل معین برش می‌خورد (Cutter).

تأسیسات مکانیکی و الکتریکی

یک سوله خام بدون تأسیسات، کارایی ندارد. در فرایند ساخت ابنیه صنعتی و سوله های سنگین، طراحی تأسیسات باید همگام با سازه پیش برود.

  • سیستم روشنایی: استفاده از چراغ‌های صنعتی (High Bay) با مصرف انرژی کم و نوردهی بالا.
  • تهویه مطبوع: نصب اگزاست فن‌ها و سیستم‌های گرمایشی (مانند هیترهای تابشی) که در سقف نصب می‌شوند تا فضای کف اشغال نشود.
  • سیستم اعلام و اطفاء حریق: لوله‌کشی‌های اسپرینکلر و جعبه‌های آتش‌نشانی (F-Box) از الزامات ایمنی هستند.

پیچیدگی تأسیسات در برخی کارخانجات دارویی یا صنایع های‌تک، دست‌کمی از تأسیسات بیمارستانی ندارد و نیازمند تخصص شرکت‌هایی است که تجربه اجرای پروژه‌های بهداشتی-درمانی (مشابه سوابق جهان پیکر صبا) را دارند.

مراحل اجرایی ساخت سوله

محوطه‌سازی و دیوارکشی پیرامونی

پس از اتمام کارهای داخلی، نوبت به محوطه می‌رسد. اجرای خیابان‌های دسترسی برای تریلی‌ها، سکوهای بارگیری (Loading Docks)، سیستم جمع‌آوری آب‌های سطحی و فضای سبز در این مرحله انجام می‌شود. در اینجا می‌توان از “مصالح بازیافتی ارتقایافته در معماری” محوطه، نظیر استفاده از نخاله‌های خرد شده بتنی برای زیرسازی جاده‌های داخلی، بهره برد که رویکردی سبز و اقتصادی است.

مراحل اجرایی ساخت سوله

کنترل کیفیت و تحویل موقت

در تمام مراحل ساخت ابنیه صنعتی و سوله های سنگین، تیم کنترل کیفیت (QC) و دستگاه نظارت مقیم حضور دارند. تمام متریال ورودی (ورق‌ها، پیچ و مهره‌ها، الکترودها) باید دارای گواهینامه استاندارد باشند. پس از اتمام کار، چک‌لیست‌های نهایی بررسی شده و سازه برای نصب ماشین‌آلات خط تولید تحویل کارفرما می‌گردد.

مدیریت “چرخه عمر پروژه عمرانی” در سوله‌سازی

نگاه مدرن به ساخت‌وساز، تنها به اتمام فیزیکی پروژه محدود نمی‌شود. مفهوم “چرخه عمر پروژه عمرانی” شامل نگهداری و تعمیرات (O&M) نیز هست. سوله‌های صنعتی به دلیل قرارگیری در معرض بارهای دینامیکی و شرایط محیطی خشن، نیازمند بازدیدهای دوره‌ای هستند. چک کردن سفت بودن پیچ‌ها، بررسی زنگ‌زدگی در نقاط اتصال و تمیزکاری آبروها (Gutter) برای جلوگیری از نفوذ آب، عمر مفید سازه را به شدت افزایش می‌دهد.

چالش‌های رایج در اجرای سوله‌های سنگین

پیمانکاران در مسیر ساخت ابنیه صنعتی و سوله های سنگین با چالش‌های متعددی روبرو هستند:

  • وزن قطعات: جابجایی تیرورق‌های با ارتفاع جان ۲ متر و طول ۱۵ متر نیازمند تریلرهای کمرشکن و ترافیکی است.
  • دقت در تراز: اگر ستون‌ها حتی چند میلی‌متر ناشاقول باشند، ریل جرثقیل سقفی به درستی کار نخواهد کرد و باعث استهلاک شدید چرخ‌های جرثقیل می‌شود.
  • شرایط جوی: وزش باد شدید در هنگام نصب پوشش سقف یا ورق‌های طویل، خطرات جانی به همراه دارد و عملیات را متوقف می‌کند.

تفاوت ابنیه صنعتی با ساخت‌وساز مسکونی

در حالی که در پروژه‌های مسکن ملی (که شرکت جهان پیکر صبا در آن فعال است) تمرکز بر ریزه‌کاری‌های معماری، عایق صوتی بین واحدها و تأسیسات رفاهی است، در ساخت ابنیه صنعتی و سوله های سنگین اولویت اول و آخر، عملکرد سازه‌ای، دوام و فضای مفید است. با این حال، اصول مدیریت پروژه، زمان‌بندی (MSP) و مدیریت هزینه در هر دو یکسان است. تجربه شرکت‌های انبوه‌ساز در مدیریت لجستیک و تأمین مصالح در مقیاس بالا، می‌تواند در تسریع پروژه‌های صنعتی نیز راهگشا باشد.

تکنولوژی‌های نوین در سوله‌سازی

امروزه استفاده از مقاطع سینوسی در جان تیرها (Corrugated Web Beams) برای کاهش وزن فولاد مصرفی در حال گسترش است. همچنین استفاده از نرم‌افزارهای BIM (مدل‌سازی اطلاعات ساختمان) به مهندسان اجازه می‌دهد تا قبل از ساخت، تمامی تداخلات بین سازه و تأسیسات را شناسایی کنند. این تکنولوژی که در پروژه‌های پیچیده بیمارستانی کاربرد وسیعی دارد، اکنون به استانداردی در ساخت کارخانجات پیشرفته تبدیل شده است.

مراحل اجرایی ساخت سوله

در نهایت، ساخت ابنیه صنعتی و سوله های سنگین ترکیبی از هنر مهندسی، دقت ریاضی و توان اجرایی است. سازه‌ای که باید سال‌ها در برابر طوفان، زلزله و بارهای سنگین تولید مقاومت کند، جایی برای آزمون و خطا ندارد. انتخاب پیمانکاران و مشاورانی که دید جامع نسبت به مهندسی سیویل و استانداردهای روز دنیا دارند، تضمین‌کننده سرمایه کارفرمایان خواهد بود.
