تحویل پروژه عمرانی؛ تحویل موقت و تحویل قطعی پروژه عمرانی طبق اصول حرفه ای

تحویل پروژه های عمرانی

چگونه طبق اصول حرفه ای، تحویل موقت و تحویل قطعی را مدیریت کنیم؟



فرض کنید پروژه عمرانی شما پس از ماه‌ها یا سال‌ها کار به انتها رسیده است. آیا می‌دانستید که پایان فیزیکی کار، نشان‌دهنده اتمام رسمی پروژه نیست؟ کلید این فرآیند رسمی تحویل در دو مرحله حیاتی نهفته است: تحویل موقت و تحویل قطعی.

طبق مواد ۳۹ و ۴۱ شرایط عمومی پیمان(GCC)، عبور صحیح از این دو مرحله، کیفیت نهایی را تضمین می‌کند، نواقص را می‌بندد، مسیر آزادسازی ضمانت‌نامه‌های انجام تعهدات(Performance Bonds) را هموار می‌سازد و در نهایت، پروژه را به طور رسمی مختومه می‌کند.

در این مقاله، ما به طور کامل فرآیند تنظیم صورتجلسات تحویل موقت و قطعی، شرایط، الزامات قانونی و تفاوت‌های اصلی آن‌ها را تحلیل کرده‌ایم. با استفاده از مثال‌های واقعی، شما را گام‌به‌گام با این رویه حرفه‌ای همراهی خواهیم کرد. برای درک راز یک تحویل روان و رسمی، تا انتها با جهان پیکر صبا همراه باشید.

تحویل موقت چیست؟

تحویل موقت (Provisional Handover یا Provisional Taking-Over)، نقطه عطف خاتمه عملیات اجرایی در پروژه‌های عمرانی است. در این مرحله، با تکمیل کلیه کارهای موضوع قرارداد، پیمانکار به صورت رسمی از کارفرما و مهندس مشاور درخواست می‌کند تا پروژه را جهت بهره‌برداری اولیه بازرسی کرده و با امضای صورتجلسه تحویل موقت، پروژه را تحویل گیرند. این سند، آغاز رسمی دوره تضمین (Defect Liability Period) پروژه محسوب می‌شود.

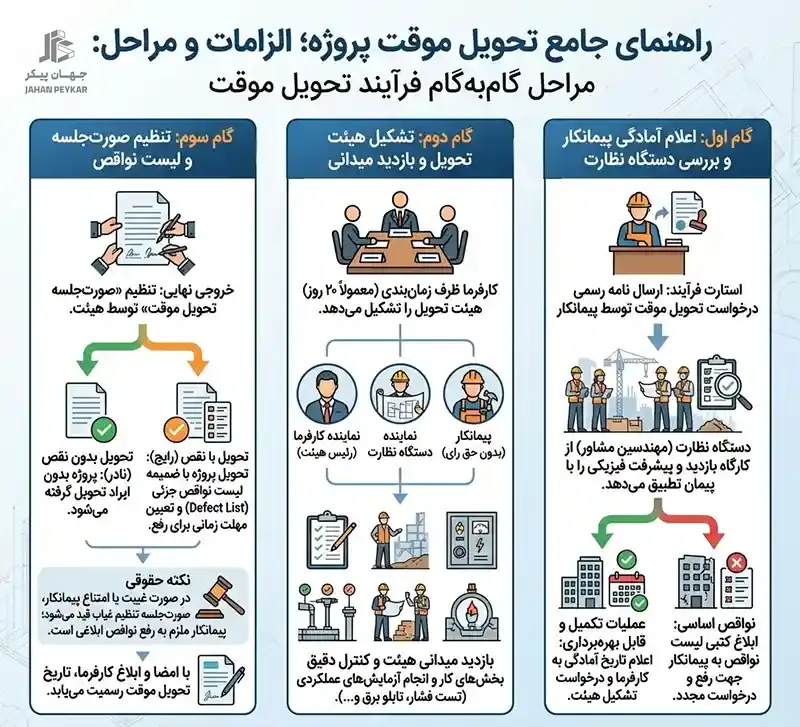

 مراحل گام به گام فرآیند تحویل موقت پروژه

تحویل موقت طبق شرایط عمومی پیمان

تحویل موقت درماده ۳۹شرایط عمومی پیمان(GCC) گنجانده شده و فرآیند رسمی تحویل پروژه پس از اتمام عملیات اجرایی و آمادگی آن برای بهره‌برداری را تشریح می‌کند. این ماده، ضوابط و مقررات ارزیابی کیفیت کار، رفع نواقص و تعیین شروع دوره تضمین پروژه را تعیین می‌نماید.

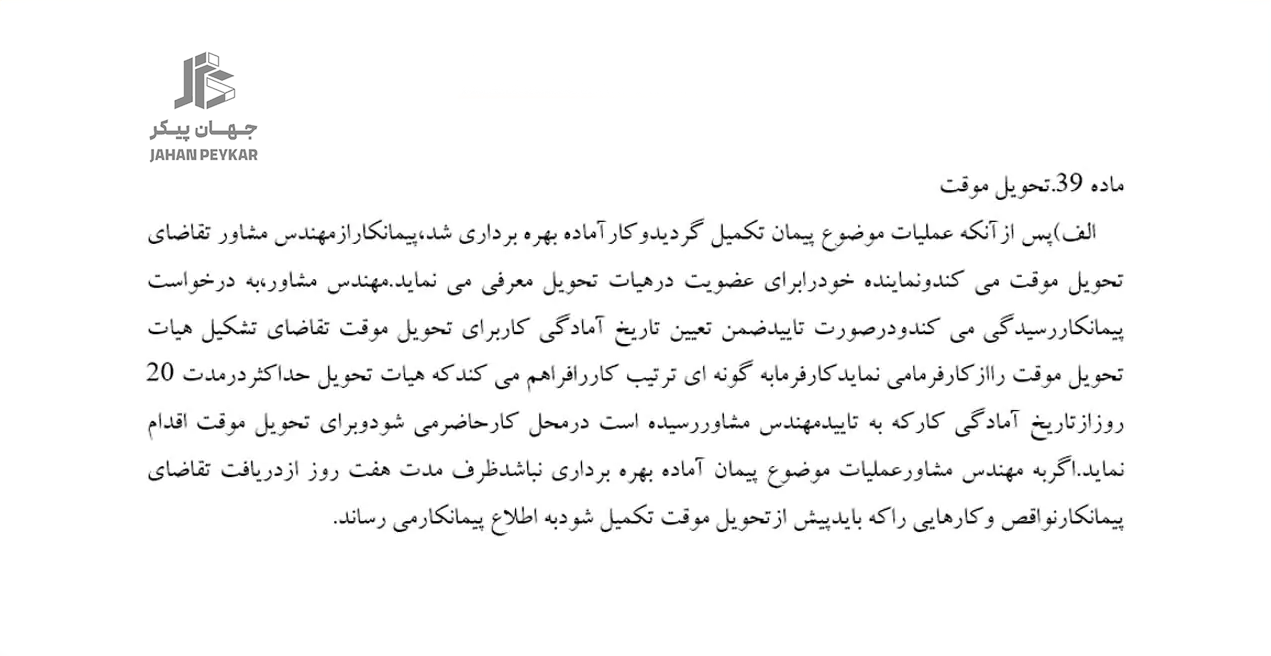

تحویل موقت در ماده ۳۹ شرایط عمومی پیمان

شرایط تحویل موقت پروژه

بر اساس ماده ۳۹ نشریه ۴۳۱۱ شرایط عمومی پیمان، پس از اتمام عملیات اجرایی، پیمانکار موظف است درخواست رسمی تحویل موقت را به مهندس مشاور ارائه داده و نماینده خود را برای کمیته تحویل (Handover Committee) معرفی کند.

مهندس مشاور درخواست پیمانکار مبنی بر آمادگی پروژه برای بهره‌برداری را بررسی کرده و در صورت تأیید، از کارفرما تقاضای تشکیل کمیته تحویل موقت را می‌نماید. کارفرما موظف است ترتیبی دهد که این کمیته حداکثر ظرف ۲۰روز از تاریخ آمادگی کار که توسط مهندس مشاور تأیید شده است، در محل پروژه حاضر شود.

تحویل قطعی چیست؟

تحویل قطعی(Final Handover)، آخرین مرحله رسمی در چرخه حیات یک پروژه عمرانی است که پس از سپری شدن موفقیت‌آمیز دوره تضمین انجام می‌شود. این مرحله در واقع تأیید نهایی کارفرما مبنی بر انجام بی‌عیب و نقص کلیه تعهدات پیمانکار مطابق قرارداد است.

با اجرا و امضای صورتجلسه تحویل قطعی، پروژه به صورت رسمی و قانونی خاتمه می‌یابد. این امر به معنای پایان کامل مسئولیت‌های پیمانکار (از جنبه‌های فنی و حقوقی) و آزادسازی نهایی ضمانت‌نامه‌ها، از جمله نصف باقیمانده سپرده حسن انجام کار(Performance Security)، می‌باشد.

تحویل قطعی در شرایط عمومی پیمان

ماده ۴۱ شرایط عمومی پیمان (GCC)، مبنا و چارچوب قانونی این فرآیند را تعریف می‌کند. بر اساس این ماده، پس از پایان دوره تضمین (که مدت آن در ماده ۵ موافقتنامه ذکر شده است)، پیمانکار موظف است درخواست رسمی کتبی خود را برای تحویل قطعی پروژه به کارفرما ارائه دهد تا فرآیند نهایی بررسی و تحویل‌گیری آغاز گردد.

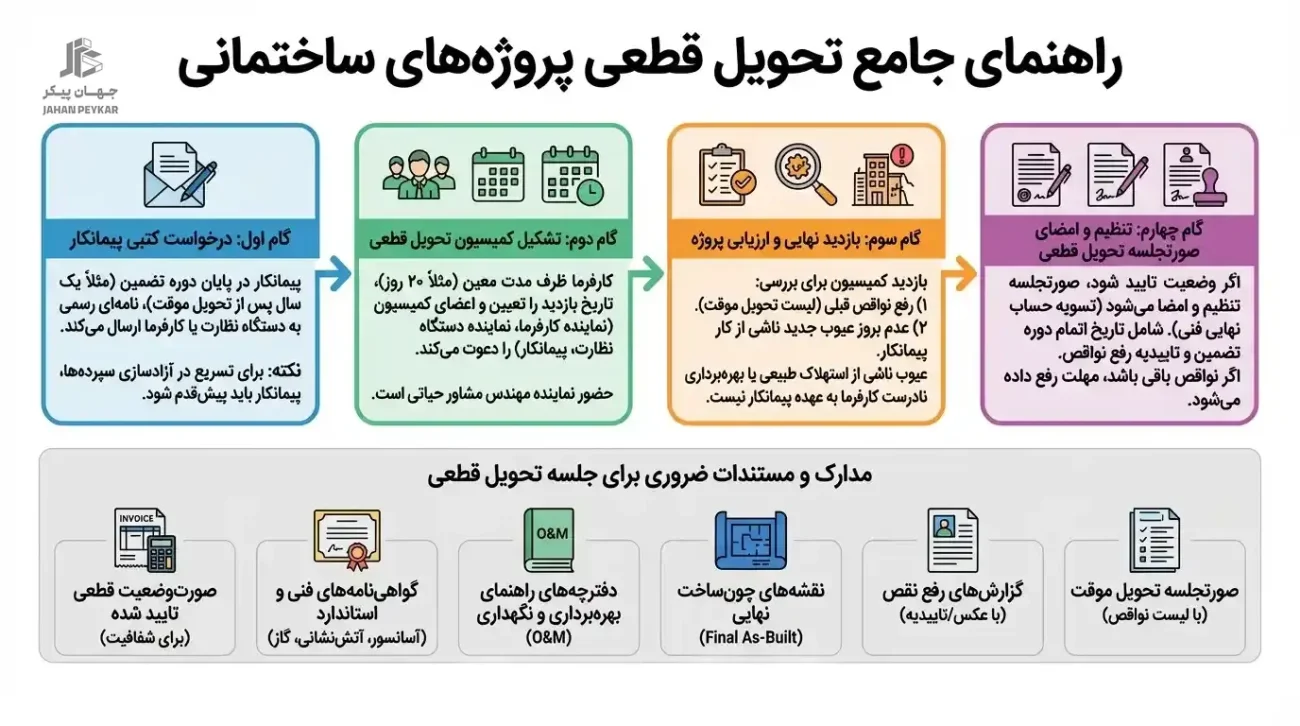

راهنمای جامع تحویل قطعی پروژه های عمرانی

تحویل موقت: شروع بهره‌برداری و دوره تضمین

تحویل موقت (یا تحویل provisional) زمانی رخ می‌دهد که عملیات اجرایی موضوع قرارداد تکمیل شده و ساختمان قابلیت استفاده دارد، حتی اگر نواقص جزئی که مانع بهره‌برداری نباشند، وجود داشته باشد.



    • هدف: تأیید تکمیل فیزیکی پروژه و امکان استفاده آن توسط کارفرما.

    • وضعیت حقوقی: با امضای صورتجلسه تحویل موقت، دوره تضمین (Defect Liability Period) آغاز می‌شود. در این دوره، پیمانکار همچنان مسئول رفع نواقص ناشی از عدم مهارت یا استفاده از مصالح نامرغوب است.

    • جنبه مالی: معمولاً نیمی از سپرده حسن انجام کار (۵ درصد اول) پس از تصویب صورت‌وضعیت قطعی آزاد می‌شود.

تحویل قطعی: پایان مسئولیت و خاتمه پیمان

تحویل قطعی (یا تحویل نهایی) فرآیندی است که پس از سپری شدن دوره تضمین انجام می‌شود. این مرحله نشان‌دهنده تأیید نهایی کیفیت پروژه پس از یک دوره بهره‌برداری آزمایشی است.



    • هدف: اطمینان از رفع کامل تمامی نواقص اعلام‌شده در تحویل موقت و عدم بروز عیوب جدید در طول دوره تضمین.

    • وضعیت حقوقی: با امضای صورتجلسه تحویل قطعی، رابطه حقوقی پیمانکار با پروژه (از نظر اجرایی) خاتمه می‌یابد و مسئولیت کامل نگهداری به کارفرما منتقل می‌گردد.

    • جنبه مالی: باقیمانده سپرده حسن انجام کار (۵ درصد دوم) و دیگر ضمانت‌نامه‌های انجام تعهدات آزاد می‌شوند.

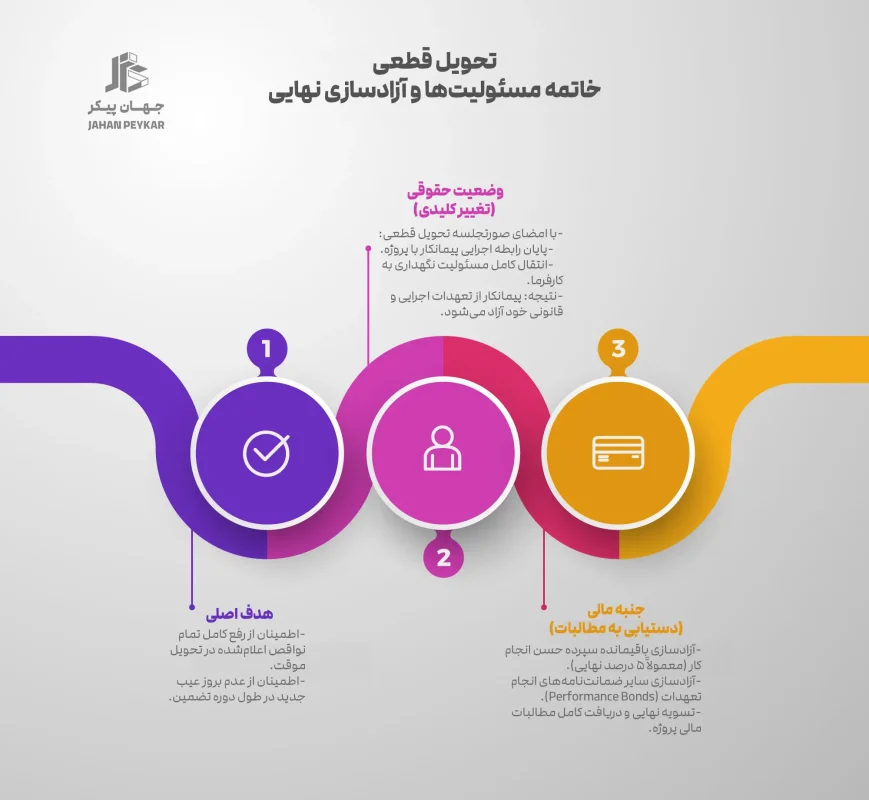

تحویل قطعی، پایان مسئولیت و خاتمه پیمان

چک‌لیست ضروری: مدارک مورد نیاز برای جلسه تحویل قطعی

حضور در جلسه تحویل قطعی بدون مدارک کامل، نه تنها منجر به اتلاف وقت می‌شود، بلکه آزادسازی ضمانت‌نامه‌ها و پرداخت‌های نهایی را به تأخیر می‌اندازد. تهیه یک پرونده فنی کامل (As-Built File) کلید موفقیت در این مرحله نهایی است.

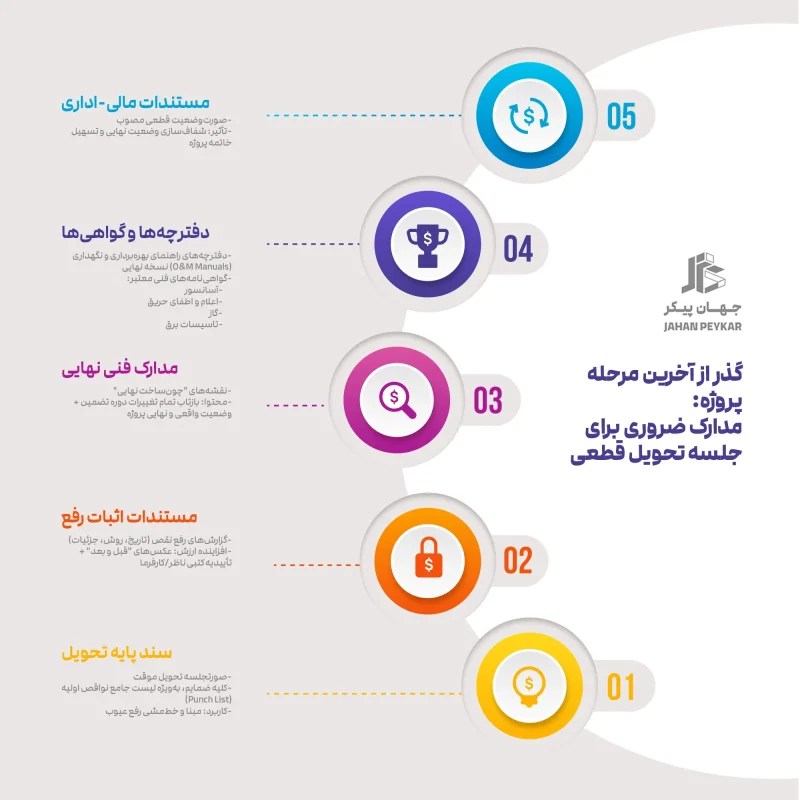

فهرست زیر، مدارک کلیدی و اجباری برای یک جلسه تحویل قطعی روان و موفق را نشان می‌دهد:

سند پایه تحویل موقت:





    • صورتجلسه تحویل موقت به همراه تمام ضمایم آن، به ویژه لیست جامع اولیه نواقص (Punch List). این سند، مبنا و خط‌مشی رفع عیوب است.

    • مستندات اثبات رفع نواقص:

    • گزارش‌های رفع نقص: تاریخ، روش و جزئیات رسیدگی به هر مورد از لیست نواقص در این گزارش‌ها به وضوح قید می‌شود. عکس‌های “قبل و بعد” و تأییدیه کتبی ناظر یا کارفرما برای هر مورد، ارزش این مدارک را به طور قابل توجهی افزایش می‌دهد.

    • مدارک فنی نهایی (As-Built):

    • نقشه‌های “چون‌ساخت” نهایی: این نقشه‌ها باید تمام تغییرات انجام‌شده در طول دوره تضمین (Defect Liability Period) را منعکس کرده و وضعیت واقعی و نهایی پروژه را نشان دهند.

    • دفاتر راهنما و گواهی‌نامه‌ها:



    • دفترچه‌های راهنمای بهره‌برداری و نگهداری (O&M Manuals): نسخه نهایی، اصلاح‌شده و کامل این دفترچه‌ها باید به کارفرما تسلیم شود.

    • گواهی‌نامه‌های فنی معتبر: آخرین تاییدیه‌ها و گواهی‌های سیستم‌های حیاتی مانندآسانسور، سیستم‌های اعلام و اطفای حریق، گاز و تاسیسات برق که ممکن است در طول دوره تضمین اخذ شده باشند.

مستندات مالی-اداری (برای شفافیت نهایی):



    • صورت‌وضعیت قطعی مصوب: با وجود ماهیت مالی، ارائه یک نسخه مصوب، وضعیت نهایی پروژه را شفاف کرده و به خاتمه آن کمک می‌کند.

نکته طلایی: ارائه منظم و دسته‌بندی‌شده این مدارک، نه تنها جلسه را تسریع می‌بخشد، بلکه حرفه‌ای‌بودن شما را نشان داده و اعتماد نهایی کارفرما را جلب می‌کند.

تفاوت اصلی تحویل قطعی و تحویل موقت

بسیاری از کارفرمایان و حتی پیمانکاران کم‌تجربه، تفاوت مشخص بین تحویل موقت و قطعی را نادیده می‌گیرند. تفاوت بنیادین در ماهیت تعهدات باقی‌مانده و وضعیت حقوقی پروژه نهفته است. درک این تمایز برای مدیریت صحیح جریان نقدینگی  (Cash Flow)  و کنترل کیفیت نهایی پروژه ضروری است.

بسیاری از غیرمتخصصان مفاهیم تحویل موقت و قطعی را با هم اشتباه می‌گیرند، در حالی که ماهیت آن‌ها کاملاً متفاوت است. جدول زیر این تفاوت‌ها را خلاصه می‌کند:

جنبه تحویل موقت تحویل قطعی
زمان‌بندی پس از اتمام فیزیکی کارها و آمادگی برای بهره‌برداری. پس از سپری شدن موفقیت‌آمیز دوره تضمین (Defect Liability Period).
هدف اصلی امکان استفاده کارفرما از تسهیلات و آغاز دوره تضمین. اختتام رسمی پروژه و رهایی پیمانکار از کلیه تعهدات باقی‌مانده.
وضعیت حقوقی/قراردادی دوره تضمین را آغاز می‌کند. پیمانکار در قبال نواقص مشخص‌شده مسئول است. تعهدات اجرایی پیمانکار را خاتمه می‌دهد. کلیه مسئولیت نگهداری به کارفرما منتقل می‌شود.
تأثیر مالی معمولاً باعث آزادسازی نیمی از سپرده حسن انجام کار (مثلاً ۵ درصد اول) می‌شود. باعث آزادسازی باقیمانده سپرده حسن انجام کار (مثلاً ۵ درصد دوم) و سایر ضمانت‌نامه‌های عملکرد می‌شود.
سند کلیدی صورتجلسه تحویل موقت و لیست نواقص (Punch List). صورتجلسه تحویل قطعی و گواهی رفع نواقص.
وضعیت پروژه ممکن است دارای نواقص جزئی باقی‌مانده (لیست Snag) باشد. کلیه نواقص لیست Punch باید رفع شده باشد؛ هیچ عیب قابل انتساب به پیمانکار نباید باقی مانده باشد.

جمع‌بندی نهایی: کلید موفقیت در اختتام رسمی پروژه

همان‌گونه که در این مقاله گفته شد، تحویل موقت و تحویل قطعی، دو مرحله اجباری و حیاتی در چرخه هر پروژه عمرانی محسوب می‌شوند و عدم انجام صحیح آن‌ها می‌تواند پیامدهای سنگینی در پی داشته باشد.



    • تحویل موقت، نقطه آغاز بهره‌برداری و شروع دوره تضمین (Defect Liability Period) است.

    • تحویل قطعی، خاتمه‌دهنده تکالیف پیمانکار و برطرف‌کننده تعهدات مالی و قراردادی وی می‌باشد.

عدم درک تفاوت‌های این مراحل، فرآیندهای استاندارد یا الزامات قانونی آن‌ها (مطابق مواد ۳۹و ۴۱شرایط عمومی پیمان) می‌تواند منجر به تأخیر در پرداخت‌ها، مسدود شدن ضمانت‌نامه‌های انجام کار و در بدترین حالت، دعاوی حقوقی طولانی و پرهزینه بین کارفرما و پیمانکار شود.
